🔄 Synchronisation von Aufgaben zwischen Aufgabenboard ValueStreamer und Microsoft Planner

Dieser Artikel beschreibt die strukturierte Synchronisierung von Aufgaben zwischen ValueStreamer und Microsoft Planner mit Power Automate und Dataverse-Tabellen. Ziel ist die automatisierte, beidseitige Aktualisierung von Aufgabenstatus und Zuweisungen.

🔍 Inhalt

  • Voraussetzungen & Komponenten

  • Aufbau der Dataverse-Tabellen

  • Tabellen importieren oder neu erstellen

  • Benutzer- und Aufgabendaten einpflegen

  • 🛠️ Flow 1: Aufgaben von ValueStreamer zu Planner synchronisieren

  • 🛠️ Flow 2: Aufgabenabschluss in Planner → Update in ValueStreamer

  • ✨ Tipps & Best Practices

  • ❓ FAQ


Voraussetzungen & Komponenten

  • Power Automate-Umgebung mit HTTP-Connector, Microsoft Dataverse und Planner

  • Zwei Dataverse-Tabellen:

    • User-Tabelle: Zuordnung der Benutzer (VS ↔ Planner)

    • Task-Tabelle: Zwischenspeicherung und Synchronisierung der Aufgaben

ℹ️ Hinweis: Alle Benutzer müssen in beiden Systemen mit identischer E-Mail-Adresse existieren.


Aufbau der Dataverse-Tabellen

Die Power Automate Flows dienen der Integration zwischen Microsoft Planner und ValueStreamer. Dabei werden Dataverse-Tabellen verwendet, um Aufgabeninformationen zwischen beiden Systemen zu speichern und zu synchronisieren.

Zwei zentrale Tabellen werden dafür benötigt:

  • User-Tabelle: Verknüpft ValueStreamer-Nutzer mit Planner-Nutzern

  • Task-Tabelle: Dient als zentrale Synchronisationstabelle für Aufgaben

Übersicht der Flows & benötigten Tabellen

Flow-Name Benötigte Tabelle(n)
02_Get tasks from Valuestreamer to Planner User-Tabelle, Task-Tabelle
03_Update ValueStreamer when Planner task is completed Task-Tabelle

Tabelle importieren

Falls eine Tabelle bereits in einer anderen Umgebung existiert, kann sie exportiert und anschließend in die Zielumgebung importiert werden.

📌 Wichtig nach dem Import:

  • Bestehende Daten sollten gelöscht werden

  • Spalten-Einstellungen manuell prüfen, z. B.:

    • Interne Namen können abhängig von der Sprache automatisch übersetzt werden (z. B. „Email“ → „E-Mail“)

    • Datentypen werden ggf. reduziert (z. B. DateTimeDate)

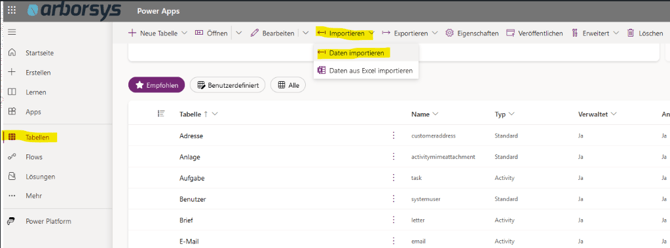

📷 Screenshot: Tabelle importieren


Tabelle neu erstellen

Falls keine passende Tabelle existiert, muss eine neue erstellt werden. Über „+ Neue Tabelle“ → „Spalten und Daten hinzufügen“ kann eine leere Tabelle mit individuellen Spalten angelegt werden.

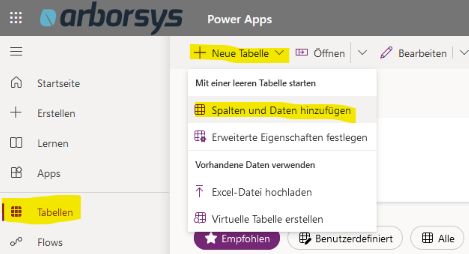

📷 Screenshot: Neue Tabelle anlegen

💡 Manuell hinzugefügte Spalten erhalten automatisch den internen Prefix cr4b3_, z. B. cr4b3_Assignee.

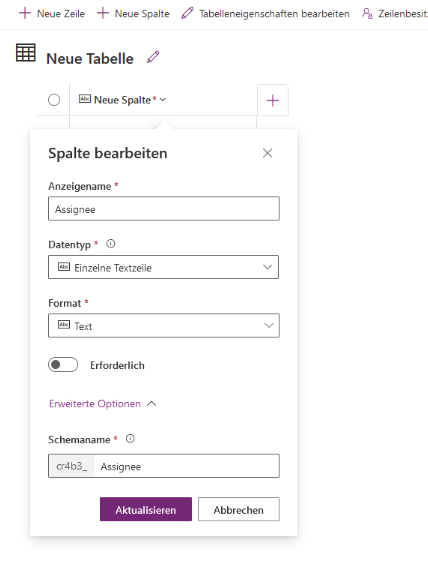

📷 Screenshot: Beispiel-Spalte erstellen (Assignee)


User-Tabelle erstellen

Tabellendefinition

  • Tabellenname: VS_EJOT-PoC_User

  • Primäre Spalte: UUID (Primäre Namensspalte)

  • Weitere Spalten: siehe Screenshot unten

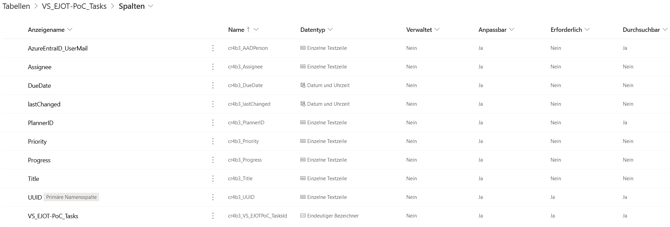

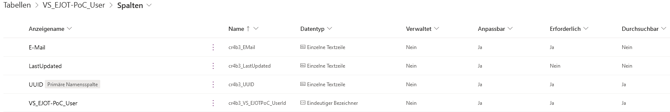

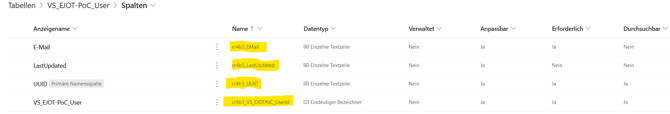

📷 Screenshot: Benutzerdefinierte Spalten User-Tabelle

📷 Spaltennamen (mit Schema-Namen):


User-Daten einfügen

Nach dem Erstellen der Tabelle müssen die User-Daten manuell eingetragen werden.

  • UUID: Nutzer-ID aus ValueStreamer

  • E-Mail: Muss mit der E-Mail in Planner übereinstimmen

📷 Screenshot: Neue Datenzeile einfügen


Task-Tabelle erstellen

Tabellendefinition

  • Tabellenname: VS_EJOT-PoC_Tasks

  • Primäre Spalte: UUID (Primäre Namensspalte)

  • Weitere Spalten: siehe Screenshots

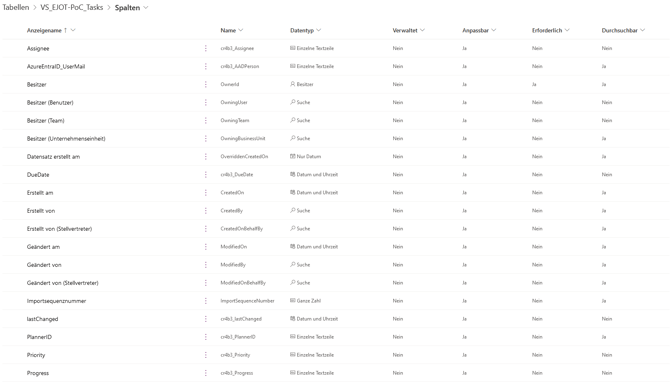

📷 Spaltenübersicht (Teil 1):

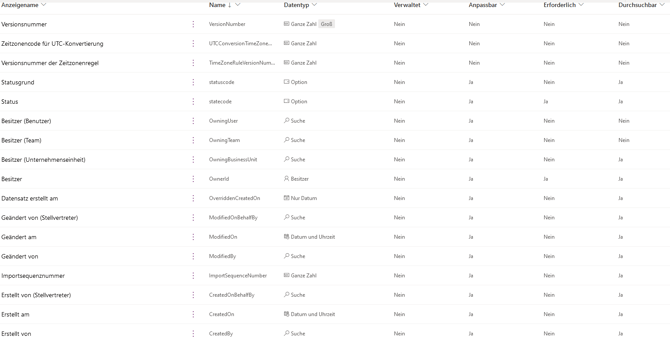

📷 Spaltenübersicht (Teil 2):

📷 Kompaktansicht für kritische Spalten:


Weiterführender Schritt

Sobald beide Tabellen angelegt wurden, können die entsprechenden Flows in Power Automate erstellt oder aus einer anderen Umgebung importiert werden.



🛠️ Flow 1: Aufgaben von ValueStreamer zu Planner synchronisieren

🔎 Zweck

Der Flow "Get tasks from ValueStreamer to Planner" dient der bidirektionalen Synchronisierung von Aufgaben eines bestimmten Teams zwischen ValueStreamer und Microsoft Planner. Dabei werden folgende Ziele erreicht:

  • Übertragung aller Aufgaben eines definierten ValueStreamer-Teams nach Microsoft Planner

  • Aktualisierung bereits übertragener Aufgaben in Planner (z. B. bei Änderung des Bearbeiters)

  • Automatische Teams-Benachrichtigung, wenn ein Benutzer eine neue Aufgabe zugewiesen bekommt


🔹 Aufbau: Benötigte Komponenten

Tabellen:

  • User-Tabelle: Enthält die Zuordnung zwischen ValueStreamer- und Planner-Benutzern anhand der E-Mail-Adresse.

  • Task-Tabelle: Speichert Aufgabeninformationen und dient als Synchronisationsgrundlage.

Dienste:

  • Power Automate (inkl. HTTP, Dataverse, Planner, Teams)

  • Microsoft Dataverse

  • Microsoft Planner

  • ValueStreamer REST API


🌍 High-Level-Prozessablauf

  1. Trigger: Der Flow wird manuell oder automatisch gestartet.

  2. Abruf der Aufgaben: Ein HTTP-GET ruft alle Aufgaben eines bestimmten Teams aus ValueStreamer ab.

  3. Verarbeitung der Antwort: JSON-Antwort wird in ein Objekt umgewandelt und in Variablen gespeichert.

  4. Benutzerzuordnung: Für jede Aufgabe wird geprüft, ob ein Assignee vorhanden ist und in der User-Tabelle gematcht werden kann.

  5. Vergleich & Abgleich:

    • Existiert die Aufgabe nicht in der Task-Tabelle: Neue Aufgabe in Planner erstellen und Tabelle aktualisieren

    • Existiert sie bereits: Werte prüfen und ggf. in Planner updaten (z. B. Zuweisung ändern)

  6. Benachrichtigung: Bei neuen Aufgaben mit Zuweisung wird eine Nachricht in MS Teams gesendet

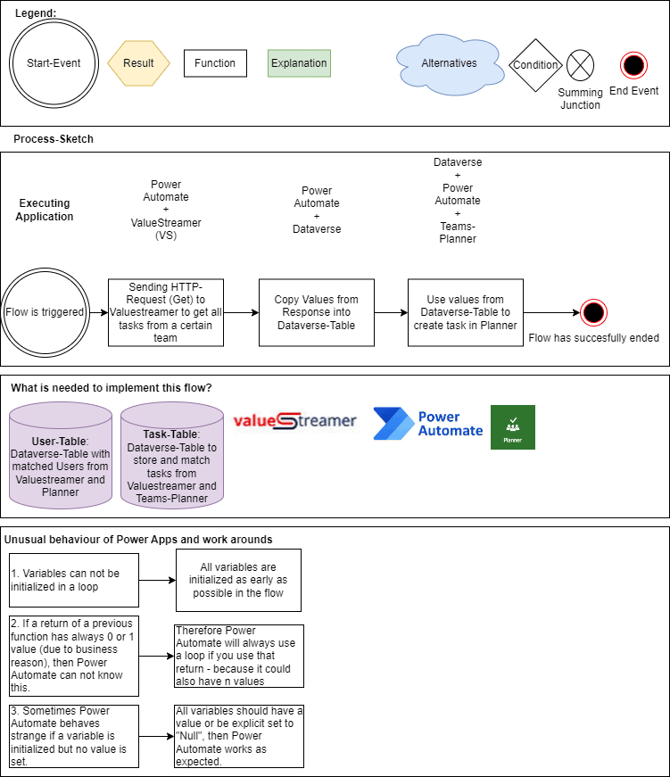

📷  Get Task from VS to Planner Overview


📝 Detaillierter Ablauf

Im folgenden Abschnitt finden Sie eine ausführliche PDF-Dokumentation zum technischen Ablauf. Diese bietet Ihnen einen strukturierten Überblick über die einzelnen Schritte der Prozessintegration sowie praxisnahe Hinweise für eine erfolgreiche Umsetzung.

👉 Technical Process (detailed)

Fall 1: Aufgabe nur in ValueStreamer & zugewiesen

  • Aufgabe wird in Task-Tabelle eingetragen

  • Aufgabe wird in Planner erstellt inkl. Assignee

  • Teams-Nachricht an Benutzer

Fall 2: Aufgabe nur in ValueStreamer & nicht zugewiesen

  • Aufgabe wird ohne Zuweisung in Task-Tabelle eingetragen

  • Planner-Aufgabe wird ohne Assignee erstellt

Fall 3: Aufgabe in beiden Systemen vorhanden & zugewiesen

  • Planner-Aufgabe wird aktualisiert (Titel, Beschreibung, Due Date etc.)

  • Wenn Assignee geändert: alter Benutzer wird entfernt, neuer zugewiesen

  • Teams-Nachricht an neuen Assignee

Fall 4: Aufgabe in beiden Systemen vorhanden & nicht zugewiesen

  • Planner-Aufgabe wird synchronisiert

  • Assignee (falls vorhanden) wird entfernt

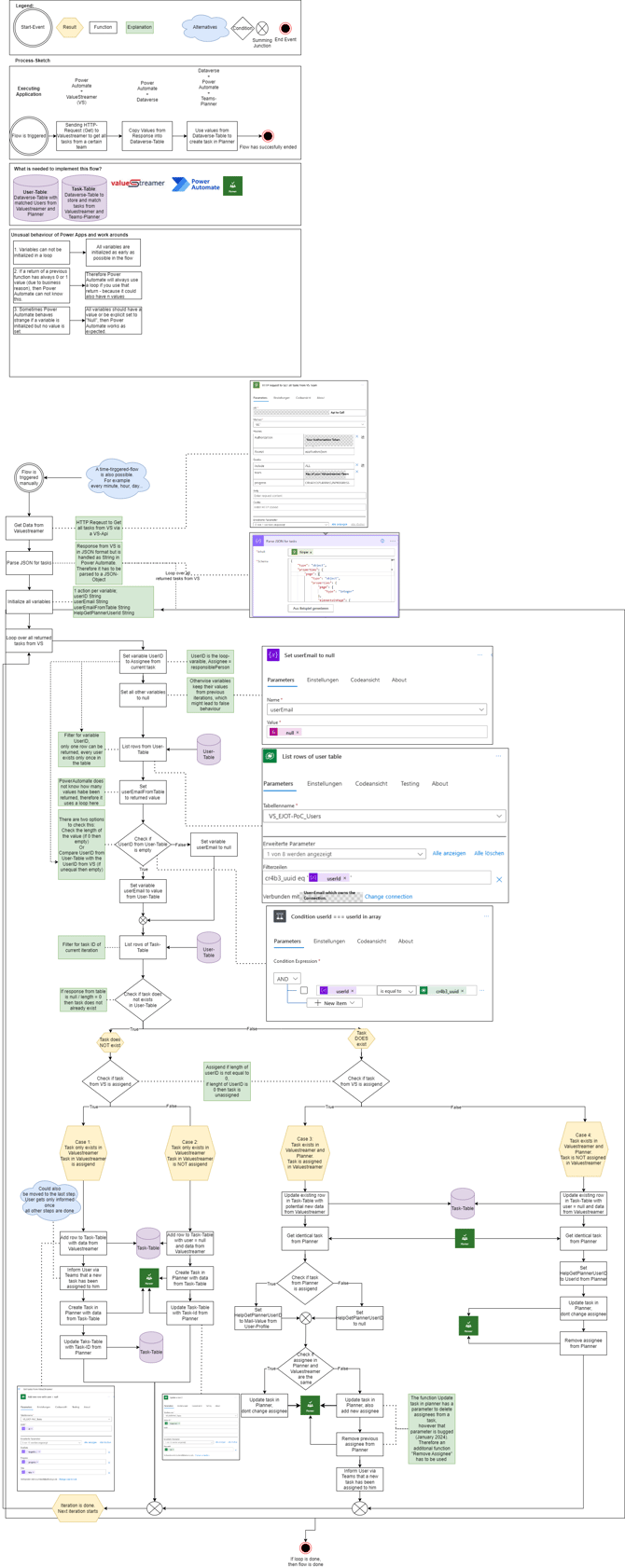

📷 Get Task from VS to Planner

🛠️ Flow 2: Aufgabenabschluss in Planner → Update in ValueStreamer

Zweck

  • Wenn Planner-Aufgabe abgeschlossen → Status in ValueStreamer aktualisieren

  • Optional: Neue T-Card erstellen, wenn tcard = true

verwendete Tabellen

  • VS_EJOT_PoC_Tasks

Ablauf (High-Level)

  1. Trigger: Aufgabe in Planner abgeschlossen

  2. Suche Aufgabe über Planner-ID in Task-Tabelle

  3. UUID (ValueStreamer) extrahieren

  4. HTTP-GET → Aufgabeninformationen abrufen

  5. JSON-Antwort parsen

  6. HTTP-PUT → Aufgabe in ValueStreamer auf „done“ setzen

  7. Task-Tabelle aktualisieren

  8. Wenn tcard = true:

    • newDueDate berechnen

    • HTTP-POST → neue T-Card in VS erstellen

📸 Screenshot: Flow-Diagramm „Update Valuestreamer task when Planner task is completed“

Im folgenden PDF finden Sie die technische Beschreibung, die Ihnen Schritt für Schritt den Ablauf und die Hintergründe der Integration erläutert.


👉 Technical process (detailed) of flow "Update ValueStreamer task when Planner task is completed"


✨ Tipps & Best Practices

✨ Tipp: Nutze Office365-User-Connector zur dynamischen Benutzeridentifikation

  • Flows modular aufbauen → HTTP, Parse, Condition, Update klar trennen

  • Spaltennamen und Datentypen nach Import immer prüfen

  • Testumgebung vor Produktivstart verwenden

  • Nur konsistente E-Mail-Adressen synchronisieren


❓ FAQ

Wie finde ich heraus, ob eine Aufgabe bereits synchronisiert wurde?

Prüfe UUID und Planner-ID in der Task-Tabelle.

Was passiert, wenn ein Benutzer nicht in der User-Tabelle ist?

Die Aufgabe wird entweder ohne Zuweisung erstellt oder ignoriert.

Wie gehe ich mit mehrfach vorhandenen Aufgaben in der Task-Tabelle um?

Doppelte UUID vermeiden oder per Bedingung filtern.

Wird automatisch eine T-Card erstellt?

Nur wenn tcard = true gesetzt ist.
